广东茂名渡槽架桥机厂家183 3633 3747安装架设的渡槽是主要是利用大吨位提槽机进行渡槽的吊装,其施工工艺可分为架槽机吊装和门吊吊装 2 部分。架槽机吊装工法就是通过架槽机逐孔架设施工渡槽,其主要施工工序如下:
1、先行施工渡槽下部结构,在 1 孔和 2 孔左侧设置预制台座及存梁台座。
2、存梁台座上的待架渡槽通过横移方式进入跨墩提梁机内,利用提梁机安装右线 1、 2 孔渡槽。
3、在 1~3 孔处地面组装下导梁、门式架梁机,利用提梁机提升安装在右线 2、 3 跨。在右线 1、 2 孔已架渡槽顶安装轮轨式运梁车。

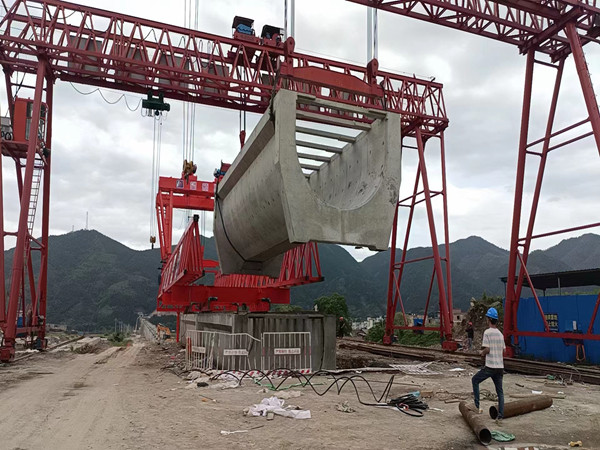

4、利用预制场跨墩提梁机装一片渡槽到轮轨式运梁车上,运梁车携渡槽走行到 2 孔门式架梁机内。

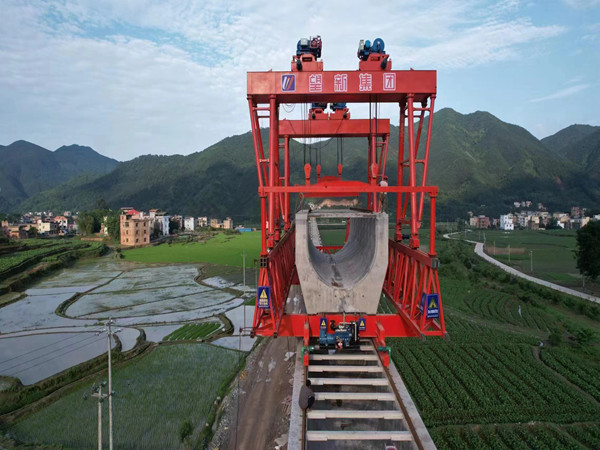

5、门式架梁机起吊待架渡槽前移到 3 孔并下落渡槽至距墩顶 0.5m 处,然后向左横移 5.1m 到位并落放在桥墩上。
6、运梁车返回预制场运送下一片渡槽,吊具拆除并运回预制场备用,门式架梁机后退一跨准备安装下一片渡槽。
7、运梁车运 2 片渡槽到位,门式架梁机起吊渡槽前移到 3 孔并下落渡槽 2.5m 停止,向右横移 5.1m 后继续下落渡槽在桥墩上。
8、运梁车返回预制场运送下一片渡槽,吊具拆除并运回预制场备用。
9、 3 孔渡槽架设完毕,2 台门式架梁机走行到下导梁中部并通过锁定装置锁定在下导梁上。
10、运梁车横梁与下导梁后方连接,拆除下导梁与托架之间的斜撑杆。
11、运梁车驱动架槽机前进一孔到位。安装下导梁与托架之间的斜撑杆。
12、利用辅助吊车将 1# 桥墩处的托盘支撑系统转移到5桥墩处安装,架槽机完成一个架梁及过孔循环。
13、按照以上(4)~(12)步骤依次架设 4 孔至后一孔渡槽安装完毕。
广东茂名渡槽架桥机架设公司拥有成熟的起重设备研究开发团队、掌握优良制作工艺的熟练工人以及可靠的加工设备保证了产品的质量。公司以良好的信誉赢得了无数客户的青睐,产品销往全国多个省、市、自治区,并远销国外。
网址:http://www.lugangqzj.com
1、先行施工渡槽下部结构,在 1 孔和 2 孔左侧设置预制台座及存梁台座。
2、存梁台座上的待架渡槽通过横移方式进入跨墩提梁机内,利用提梁机安装右线 1、 2 孔渡槽。
3、在 1~3 孔处地面组装下导梁、门式架梁机,利用提梁机提升安装在右线 2、 3 跨。在右线 1、 2 孔已架渡槽顶安装轮轨式运梁车。
4、利用预制场跨墩提梁机装一片渡槽到轮轨式运梁车上,运梁车携渡槽走行到 2 孔门式架梁机内。
5、门式架梁机起吊待架渡槽前移到 3 孔并下落渡槽至距墩顶 0.5m 处,然后向左横移 5.1m 到位并落放在桥墩上。
6、运梁车返回预制场运送下一片渡槽,吊具拆除并运回预制场备用,门式架梁机后退一跨准备安装下一片渡槽。
7、运梁车运 2 片渡槽到位,门式架梁机起吊渡槽前移到 3 孔并下落渡槽 2.5m 停止,向右横移 5.1m 后继续下落渡槽在桥墩上。
8、运梁车返回预制场运送下一片渡槽,吊具拆除并运回预制场备用。
9、 3 孔渡槽架设完毕,2 台门式架梁机走行到下导梁中部并通过锁定装置锁定在下导梁上。
10、运梁车横梁与下导梁后方连接,拆除下导梁与托架之间的斜撑杆。
11、运梁车驱动架槽机前进一孔到位。安装下导梁与托架之间的斜撑杆。
12、利用辅助吊车将 1# 桥墩处的托盘支撑系统转移到5桥墩处安装,架槽机完成一个架梁及过孔循环。
13、按照以上(4)~(12)步骤依次架设 4 孔至后一孔渡槽安装完毕。
14、运梁车驮运架槽机返回 1 号墩处,跨墩提梁机将架槽机及运梁车倒放至左线,重复以上(4)~(12)步骤依次架设左线 3 孔至后一孔渡槽安装完毕,运梁车驮运架槽机返回1号墩处拆除架槽机。
