广东中山渡槽架桥机架设公司介绍200t架槽机施工工序

发布:河南省路港起重 浏览:次

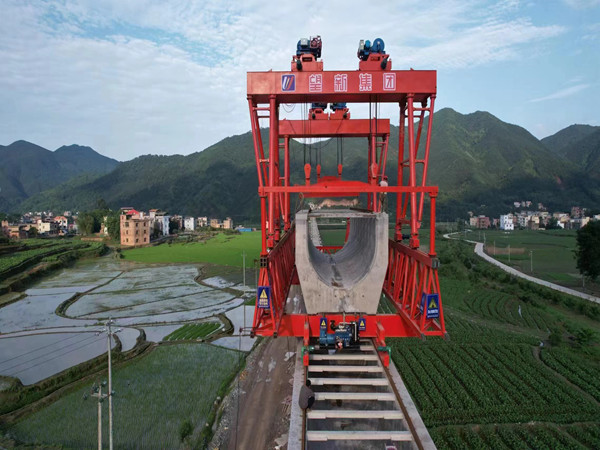

        广东中山渡槽架桥机厂家183 3633 3747在3月份承接的毛俊水库引水工程清溪渡槽项目已完成,此项目共有15米渡槽50孔、16.9米渡槽38孔、15.95米渡槽2孔,渡槽采用先预制预制后架设施工。此项目使用的JCJ200t-17架槽机适用于渡槽在跨墩上的起吊、架槽工序;满足本项目供水渡槽的吊运、架槽的需要。


        广东中山渡槽架桥机安装公司主要生产销售租赁的设备有:路桥龙门吊、货场龙门吊、梁场用龙门吊、地铁龙门吊、集装箱龙门吊、公路架桥机、铁路架桥机、公铁两用架桥机。架槽机的主要施工工序如下:1、先行施工渡槽下部结构‚在1孔和2孔左侧设置预制台座及存梁台座。2、存梁台座上的待架渡槽通过横移方式进入跨墩提槽机内‚利用提槽机安装右线1、2孔渡槽‚见图2。3、在1-3孔处地面组装下导梁、门式架槽机‚用提槽机安装在右线的2、3跨。在右线1、2孔已架渡槽顶安装轮轨式运槽车。4、提槽机装一片渡槽到轮轨式运槽车上‚运槽车运渡槽到2孔门式架槽机内。5、门式架槽机起吊待架渡槽向前移到3孔并下落渡槽至距墩顶0.5m 处‚然后向左横移到位并落放在桥墩上。6、运槽车返回预制场运送下一片渡槽‚门式架槽机后退一跨准备安装下一片渡槽。7、运槽车运二片渡槽到位‚门式架槽机起吊渡槽向前移到3孔并下落渡槽2.5m 停止‚向右横移后继续下落渡槽在桥墩上。8、3孔渡槽架设完毕‚两台门式架槽机走行到下导梁中部并通过锁定装置锁定在下导梁上。9、运槽车横梁与下导梁后方连接‚拆除下导梁与托架之间的斜撑杆。10、运槽车驱动架槽机前进一孔到位。安装下导梁与托架之间的斜撑杆。11.利用辅助吊车将1号桥墩处的托盘支撑系统转移到5号桥墩处安装‚架槽机完成一个架梁及过孔循环。12.运槽车返回预制场运送下一片渡槽。13.按照以上4至12步骤依次架设4孔至后一孔渡槽安装完毕。14.运槽车驮运架槽机返回1号墩处‚提梁机将架槽机及运槽车倒放至左线‚重复。以上4-12步骤依次架设左线3孔至后一孔‚渡槽安装完毕‚运槽车驮运架槽机返回1号墩处拆除架槽机 。
        广东中山渡槽架桥机架设公司已有多年历史,技术优良,设备优良,检测手段完善,工艺纪律严密,产品质量优良,实行良好的售后服务,价格合理,深受广大用户的支持和信赖。
